人造草坪参数
- 产品厚度:40mm左右
- 表面形态:网状草
- 使用年限:8年
- 使用范围: 运动场(足球场、门球场、高尔夫球场等)
人造草坪施工工艺
(一)、球场线条的测量:
按照FIFA的标准要求进行测量,画出线条粘接位置。注意事项为:
1、正确划线、经纬仪、钢卷尺等测量工具,按国际田联标准测量确定各线条的位置,反复测量,校核确认无误以达要求,方可用记号笔(特种钢笔)在聚脂长丝棉枋布上划线做记号。
2、划线后,角度部分用放射线长度进行校核,直线部分用鉴定过的钢尺(包括尺长校正、温度校正,进行复核),确认符合标准,方可按FIFA的标准粘接线条。
3、线条粘接后要平直、美观。
(二)、人工草坪的施工
1、检查验收基础工程
清除基础中的杂物,若有不平处,应及时修复、整平。施工铺设场所须确实清洁,以确保环境之清洁及施工品质。
2、工程测量及放样
(1)、依设计图的规划,进行测量及放样。
(2)、使用经纬仪,测量周边施工是否符合运动场尺寸,有不适处须做修改。
(3)、铺面铺装:
a、沿场地长度方向铺设土工布,土工布排列方向须与草坪的排列方向成90度,土工布间粘接牢固。
b、按图纸的线条长宽规格裁钉球场线条,并配合经纬仪等工具粘好线条,经自查粘好后的线条必须平直。
c、将草皮依原厂规格平铺于无纺布之上,草皮之间 需搭接3-8mm。
d、将搭接的草皮用进口的草坪切割器切割平齐。接缝应不大于3mm。
e、切割区下铺放搭接布,并用涂胶器在接合面上刷上接合胶,指触干燥后接合并敲击牢固。
3、草皮粘接施工工艺说明
(1)粘接前的准备:
a、须将需粘接的草皮底面、无纺布、接口布等清洁干净,且表面干燥无水分。
b、环境温度应选在5℃以上施工为宜,再者不宜在下雨和霉雨天气下施工,否则会导致粘接时间过长甚至引起不粘现象。
c、施工艺流程:
涂胶 粘合 加压 固化
人工草坪的施工
4、具体施工过程
涂胶:要求用涂胶器在其表面涂刷厚薄均匀,不可反复涂胶,否则会出现起泡现象,甚至跌落。底布使用涂胶器,严格控制胶水的厚度,注意涂胶速度要适当,涂胶时应分别涂于的被粘接的两粘接面上。
(1)粘合:根据当时的温度、湿度、气压等条件的实际影响,合理控制晾置时间。一般以涂胶后10-30分钟内,胶浆达到八九成干以手触不粘为宜。要求用粘缝器,粘接时要求一交性对准粘牢,切不可在粘全后来回移动被粘接的物体。
(2)加压:在粘合好后,清除其表面杂物,用专用的橡皮锤从粘接处向两边用力锤实,使其表面充分接触密实,粘接更牢固。
(3)固化:其固化时间一般为三天,检测强度一般为十天。因此,在固化期间需密切注意对其维护,避免过于暴晒、水浸和移动,以达到粘接的状态。
(4)粘接后在末撒石英砂和橡胶颗粒前,须用进口的清洁器对场地的草皮裁切的碎片进行清洁处理。
5、施工注意事项
(1)施工时,不可将粘接胶暴露时间过长,因溶剂挥发会造成粘度过大而无法施工。
(2)如温度过低时,可用热水加温到15-20℃后,即可恢复原来状态,且性能不变。
6、石英砂、橡胶颗粒的铺装
(1)、铺撒时须用分割法进行撒播。石英砂要求圆度80%以上,圆径NO.2-6。
(2)、人工草皮场材确实安装完成后,方可铺设石英砂及橡胶颗粒。
(3)、石英砂之铺设,以积分法观念将施作面积分割成一平方公尺以下的小面积,然后将规范量25%的石英砂填入。
(4)、石英砂之铺设需检查是否平整及充足、不足处需酌量添补。
A、铺装中发现任何杂质需立即去除,以确保品质。
B、石英砂铺装完成后需使用带有硬质毛刷或轻负荷拖曳型重毛刷的梳理机来回铺刷使石英砂下落充分密实。
人造草坪性能特点
全天侯性:完全不受气侯的影响,大大提高了场地的使用效率,并且能在高寒、高温等极端气侯使用。
常绿性:天然草进入休眠期后,人造草依然能带给您春天般的感受。
环保性:全场材质均符合环保要求。
仿真性:人造草是采用了仿生学原理生产,草坪的无方向性、硬度让使用者在活动时与在天然草上无大差别,弹性良好、脚感舒适。
耐用性:经久耐用,不易褪色,特别适用于使用频率高的中小学场地。
经济性:施工简便,可在沥青、水泥、硬沙场地进行铺设,基本上没有维护费用。

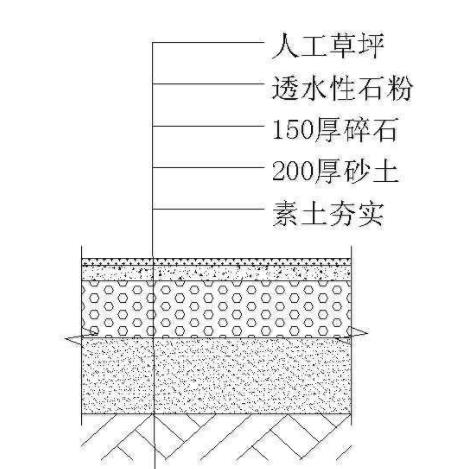

人造草坪施工刨面图
人造草坪施工效果图
- 环氧自流地坪漆施工流程与施工注意 2021-05-08
- 配料流程:透水地坪材料怎么比例 2021-04-06
- 防静电耐磨地坪检测方法与检测注意 2021-03-19
- 医院地坪漆一般选什么颜色,有什么 2021-02-26
- 防静电环氧地坪的做法及养护 2021-02-22
- 地面地坪漆施工工艺及施工注意事项 2021-01-26
- 环氧地坪漆施工方式与施工后保养时 2021-01-11
- 塑胶跑道检测哪些内容,怎么养护 2021-01-06
