油性环氧地坪漆质量好坏与施工步骤
众所周知,市面上的环氧地坪材料众多,且质量层次不齐,导致客户在购买选择时成了一大难题,因其担心购买贵的会吃亏,便宜的质量不好,会上当,其实还是有辨别方法的,比如从温度、起泡等方面。油性环氧地坪漆的施工也是很简单的,首先对地面进行处理,其次封闭涂料、刮料,最后涂刷即可,下面小编为大家详细介绍。
油性环氧地坪漆质量好坏
1、环境温度为25℃时,施工后2-3天应达到实干,即硬度达到完成固化的80%左右。
2、表面不能出现发粘现象。
3、气泡:平涂型、砂浆型无气泡,自流平允许1个小气泡/10平方米。
4、流平性好,无镘刀痕,大面积接口处基本平整;
5、无浮色发花,颜色均匀一致,大面积接口处允许有极不明显的色差。
6、无粗杂质,但允许有空气中的浮尘 掉落在造成的极小缺陷。
7、地坪表面应平整平滑,光泽度应达到设计要求(高光泽≥90、有光≥70、半光50~70),平涂型为有光、水性为半光~无光。
8、桔皮、砂浆防滑面效果应很明显。

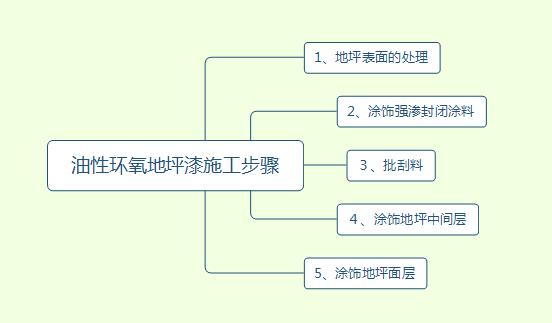

油性环氧地坪漆施工步骤
1、地坪表面的处理
(1)新竣工的工业地坪必须经过一定的养护后方可施工,约28天。
(2)清除表面的水泥浮浆、旧漆以及粘附的垃圾杂物。
(3)彻底清除表面的油污,用克油王清洗剂处理。
(4)清除积水,并使潮处彻底干燥。
(5)表面的清洁需用无尘清扫机及大型吸尘器来完成。
(6)平整的表面允许空隙为2~2.5mm,含水量在6%以下,PH值6~8。
(7)地坪表面的打毛,需用无尘打磨机来完成,并用吸尘器彻底清洁。
(8)对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后,打磨吸尘。
2、涂饰强渗封闭涂料
(1)在处理清洁、平整的砼表面,采用高压无气喷涂或辊涂,环氧封闭底涂料1道。
(2)环氧封闭漆有很强的渗透性,在涂刷底漆时应加入一定量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。
(3)局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。
3、批刮料
在实干(25℃,约4小时)以后的底漆表面采用两道批刮腻子的方法,以确保地坪的耐磨损、耐压性、碰撞、水、矿物油、酸碱溶液等性能,并调整地面平整度。
(1)用70~140目的石英砂和无溶剂环氧批刮料,作为第1道腻子,要充分搅拌均匀,刮平。此道主要用于增强地面的耐磨及抗压性能。
(2)用砂袋式无尘滚动磨砂机打磨第1道腻子,并吸尘清洁。
(3)用200~700目的石英砂和无溶剂环氧批刮料,作为第2道腻子,要充分搅拌均匀要用于增强地面的耐磨及平整度。
(4)用砂袋式无尘滚动磨机打磨第3道腻子,并吸尘清洁。
(5)两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。
(6)石英砂使用的目数由现场工程师根据地面具体情况而确定。
4、涂饰地坪中间层
在打磨、清洁后的腻子表面上(20℃,24小时)涂饰中间层。
(1)涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳。 (喷涂压力为20~25Mpa)。
(2)此遍可使地面更趋于平整,更便于发现地面仍存在的缺陷,以便面层施工找平。
(3)此遍还方便甲方对设备安装等的安排。
5、涂饰地坪面层
(1)在中间层实干(20℃,7天)后,进行环氧无溶剂地坪面层涂装,涂装方法用批刮和高压无空气喷涂,但以高压无空气喷涂为宜。
(2)涂装前应对于中间层用砂袋式无尘滚动磨砂机进行打磨、吸尘。
(3)如甲方在中间层实干后,先进行了设备的安装调试,造成地面形成新的缺陷,应用批刮料找平、打磨,并吸尘、清洁。
(4)面层喷涂后,如存在气泡现象应用消泡滚筒,在地坪上来回滚动,最后让其自行流平即可。
上面就是对“油性环氧地坪漆质量好坏与施工步骤”的相关性介绍,如果大家还对其存在疑问的欢迎联系我们!
