环氧地坪漆施工前做什么以及施工后多久可以遇水
随着地坪行业的迅速发展,环氧地坪漆施工前要注意地面平整度、基地含水量检查、混凝土强度检查、其它方面的检查等。环氧地坪漆施工完毕后要根据季节不同,环氧地坪漆干的时间也不同,冬天一般24小时可以干,夏天一般4个小时可以干。如果太低可能不能完全固化,沾水会发白,气温升高后才能遇水。下面小编给大家介绍关于环氧地坪漆施工的相关事项。

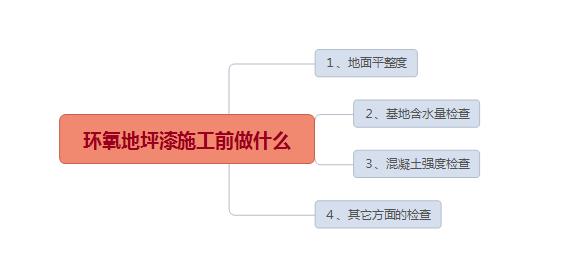

环氧地坪漆施工前做什么
1、地面平整度
用2米直尺检查,记录间隙值,对地面过高处进行标记,以便重点打磨,对过低处采用砂浆修补。
2、基地含水量检查
要向客户了解混凝土已养护长时间,底层有没有做防水层,在养护期间的天气状况等。夏季晴天一般养护期在15天左右,冬季勤务雨季养护期要长些约1个月。
3、混凝土强度检查
主要检查混凝土表面是否有起砂现象,局部是否有空鼓现象,地面哪里有钢筋类物质(机械打磨时如不注意易损坏机器),然后一一标注并记录。对强度特差的混凝土,处理时应特别注意,这种地面打磨作用不大,而涂装前彻底吸尘倒很重要,吸尘后再用无溶剂底榉(稀释下更佳,有利于增加渗透力)打底,使之尽量深入渗透,反应固化后锚固混凝土。
4、其它方面的检查
因环氧地坪施工需要洁净封闭的涂装环境,任何一个细节的疏忽都可能造成返工或缺陷,造成损失,因而在进场施工前需检查以下方面:
(1)门窗是否已完好,屋面、水管等是否有漏水隐患。
(2)照明、电力等设施是否齐备,如需自备,应计划好。
(3)拟施工期间的天气状况。
环氧地坪漆施工完毕后多久可以遇水
1、我们首先看一下双组分环氧树脂地坪漆材料的材料组合问题
A组分环氧树脂与B组分固化剂的固化时间是自加入后6~8小时固化,24小时后地面基本属于硬化。所以环氧地坪漆配好后要在六小时内用完,否则地坪漆会因为固化浪费掉。在一般情况下,环氧地坪漆6~8小时就固化,24小时就干。施工完成后一般24小时可以上人,72小时可以重压,以25摄氏度为准。根据季节不同,环氧地坪漆干的时间也不一样,冬天一般24小时可以干,夏天一般4个小时可以干。
2、一般环氧树脂地坪漆施工分为三步
(1)打底和环氧树脂地坪漆封闭底漆、干燥时间在8~12小时。
(2)环氧树脂地坪漆中涂、干燥时间24~48小时。
(3)环氧树脂地坪漆面涂、干燥时间24小时硬化,72小时后可以使用。
3、环氧地坪漆验收标准
当环境温度为25℃时,施工后2-3天应达到实干,即硬度达到完成固化的80%左右。
4、主要看气温了,如果太低可能不能完全固化,沾水会发白·气温升高后才能见水。
